作业时间线

作业时间线是了解管道或查询的绝佳起点。 它概述了正在运行的内容、每个步骤的运行时间,以及是否一路上出现任何故障。

如何打开作业时间线

在 Spark UI 中,单击“ 作业 ”和 “事件时间线 ”,如以下屏幕截图中红色突出显示。 你将看到时间线。 此示例显示要添加的驱动程序和执行程序 0:

作业时间线

要查找的内容

以下各节介绍如何阅读事件时间线,以发现性能或成本问题的可能原因。 如果你注意到时间线中的任何一个趋势,则每个相应部分的末尾都包含指向提供指导的文章的链接。

作业失败或执行程序失败

下面是事件时间线中失败的作业和删除的执行程序的示例,该执行程序由红色状态指示。

失败的作业

如果看到失败的作业或执行程序失败,请参阅 “失败的作业”或“执行程序”已删除

执行中的不足之处

查找一分钟或更多空白,如以下示例所示:

作业差距

本示例有多个空白,其中一些由红色箭头突出显示。 如果你在时间线中看到差距,它们是否是一分钟以上? 由于驱动程序协调工作,预计短间隙。 如果存在较长的间隔,它们是否位于管道中间? 或者此群集是否持续运行,因此活动暂停会解释间隙? 可以根据工作负荷的启动和结束时间来确定这一点。

如果在管道中间看到长时间无法解释的间隙,请参阅 Spark 作业之间的差距

长作业

时间线是由一个或几个长的工作主导的吗? 这些漫长的工作将是一些要调查的事情。 在以下示例中,工作负荷具有一个比其他作业长得多的作业。 这是调查的好目标。

长作业

单击最长的工作进行挖掘。 有关调查此长阶段的信息,请参阅 在 Spark 中诊断长作业

许多小工作

我们在这里寻找的是一个时间线,由小工作主导。 它可能如下所示:

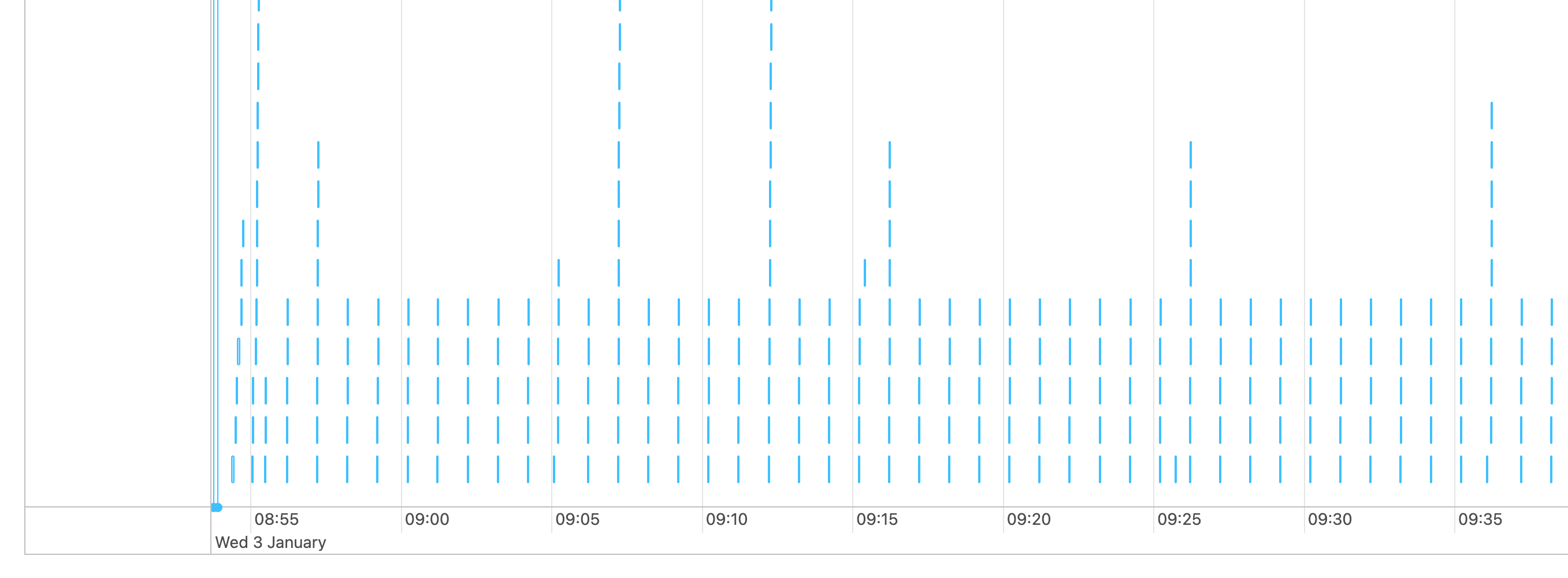

小型作业

请注意所有微小的蓝色线条。 每个工作都是一个需要几秒钟或更少时间的小工作。

如果时间线大多是小型作业,请参阅 许多小型 Spark 作业

上述任何内容都没有

如果时间线看起来与上述任何一样,下一步是确定最长的作业。 按工期对作业进行排序,然后单击最长作业说明中的链接:

标识最长作业

进入页面以获取最长作业后,有关调查此长阶段的其他信息是在 Spark 中诊断长作业
