本页概述了可用于 AI/BI 仪表板的可视化效果类型,并演示如何创建每种可视化效果类型的示例。 有关生成仪表板的说明,请参阅创建仪表板。
重要
本页介绍 AI/BI 仪表板的可视化效果。 有关Azure Databricks笔记本和 SQL 编辑器中的可视化效果,请参阅 Notebook 和 SQL 编辑器可视化类型。
有关可视化呈现限制的信息,请参阅 仪表板限制。
面积图可视化效果
面积图可视化效果结合了折线图和条形图可视化效果,用于显示一个或多个组的数值如何随着第二个变量的进度(通常是时间)发生变化。 面积图通常用于显示销售漏斗图随时间的变化。
为了调整布局:
- 单击可视化效果编辑面板
Kebab menu icon.的 Y 轴部分的 。
- 在“布局”部分中,选择“堆栈”或“100% 堆栈”。
配置值:对于提供的面积图可视化效果示例,以下值已设置:
- 数据集:samples.tpch.orders
- 可视化效果:面积图
- 标题:
Total price and order year by order priority and clerk - X 轴:
- 字段:
o_orderdate - 转换:
Yearly - 缩放类型:
Continuous - 显示名称:
Order year
- 字段:
- Y 轴:
- 字段:
o_totalprice - 显示名称:
Total price - 缩放类型:
Continuous - 转换:
Sum
- 字段:
- 颜色:
- 字段:
o_orderpriority - 图例标题:
Order priority
- 字段:
- 筛选
- 字段:
TPCH orders.o_clerk
- 字段:
SQL 查询:对于此区域可视化效果,以下 SQL 查询用于生成名为 TPCH orders 的数据集。
SELECT * FROM samples.tpch.orders;
条形图
条形图表示一段时间内或跨类别的指标变化,并显示比例关系,类似于饼图可视化效果。
为了调整布局:
- 单击可视化效果编辑面板
Kebab menu icon.的 Y 轴部分的 。
- 在“布局”部分中,选择“堆栈”或“100% 堆栈”或“组”。
配置值:对于提供的条形图示例,以下值已设置:
- 数据集:samples.tpch.orders
- 可视化效果:条形图
- 标题:
Total price and order month by order priority and clerk - X 轴:
- 字段:
o_orderdate - 转换:
Monthly - 缩放类型:
Continuous - 显示名称:
Order month
- 字段:
- Y 轴:
- 字段:
o_totalprice - 缩放类型:
Continuous - 转换:
Sum - 显示名称:
Total price
- 字段:
- 颜色:
- 字段:
o_orderpriority - 图例标题:
Order priority
- 字段:
- 筛选
- 字段:
TPCH orders.o_clerk
- 字段:
SQL 查询:以下 SQL 查询生成了此条形图可视化的数据集 TPCH orders 。
SELECT * FROM samples.tpch.orders;
箱线图
箱形图可视化效果显示数值数据的分布摘要(可以选择按类别分组)。 通过使用箱形图可视化效果,可以快速地跨类别比较值的范围,并通过其四分位数可视化值的位置、范围和偏斜组。 在每个箱中,较暗的线显示四分位数之间的范围。
对于提供的箱线图示例,已设置以下值:
- X 列(数据集列):
l-returnflag - Y 列(数据集列):
l_extendedprice - X 显示名称:
Return flag1 - Y 显示名称:
Extended price
SQL 查询:对于此框图可视化效果,以下 SQL 查询用于生成数据集。
SELECT * FROM samples.tpch.lineitem;
气泡图
气泡图是每个点标记的大小反映相关指标的散点图。 若要创建气泡图,请选择“散点图”作为视觉对象类型。 在“大小”设置中,选择要用标记大小表示的指标。
配置值:对于提供的气泡图示例,已设置以下值:
- 数据集:纽约市出租车行程
- 可视化效果:散点图
- 标题:
Trip distance, fares, and trip duration - X 轴:
- 字段:
trip_distance - 缩放类型:
Continuous - 转换:
None
- 字段:
- Y 轴:
- 字段:
fare_amount - 缩放类型:
Continuous - 转换:
None
- 字段:
- 着色依据:
- 字段:
pickup_zip
- 字段:
- 大小:
- 字段:
minutes_in_taxi - 转换:
None
- 字段:
SQL 查询:对于此气泡图可视化效果,以下 SQL 查询用于生成数据集。
SELECT
*,
TIMESTAMPDIFF(MINUTE, tpep_pickup_datetime, tpep_dropoff_datetime) AS minutes_in_taxi
FROM samples.nyctaxi.trips
LIMIT 500;
乔罗普图
在晕层图可视化中,地理区域(如国家或州)根据每个关键列的汇总值着色。 查询必须按名称返回地理位置。 用户可以创建显示国家、州、省、县或区级别的管理边界的地图。

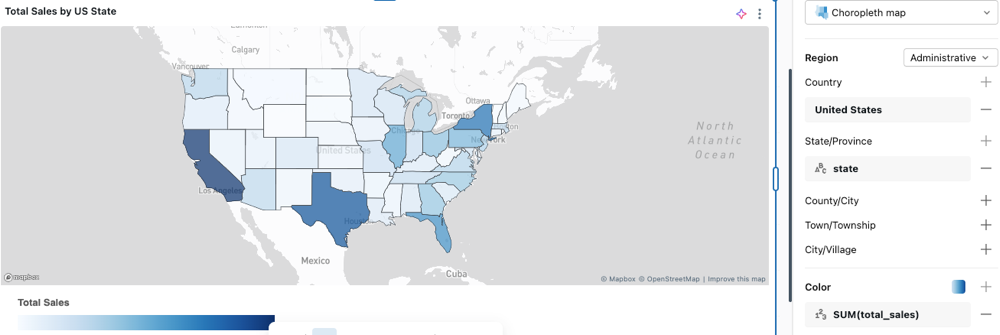

有关配置示例和 choropleth 映射选项,请参阅 Choropleth 选项。
队列图表
队列图表通过基于共享特征(如注册日期)对用户进行分组,并在后续时间段内跟踪其活动来可视化用户保留和行为模式。 此可视化效果可帮助你了解一段时间内用户的不同群体如何与产品或服务互动。
若要创建队列图表,请对保留数据使用透视可视化效果。 以下示例通过计算客户首次下订单的时间(其队列日期)并测量每个队列中的客户数在后续几年内保持活动状态来跟踪客户保留期。 色阶指示保留率,较深的颜色显示较高的保留期。
配置值:对于此队列图表示例,已设置以下值:
- 数据集:samples.tpch.orders
- 可视化效果:数据透视图
- 标题:
Customer retention by cohort year - 行:
- 字段:
Cohort - 转换:
Yearly
- 字段:
- 列:
- 字段:
Active Period
- 字段:
- 细胞:
- 字段:
Retention - 风格:
Color Scale
- 字段:
SQL 查询:对于此队列图表可视化效果,以下 SQL 查询用于生成数据集 Orders cohort analysis。
-- get the list of customers and when they were active
WITH history AS (
SELECT o_orderdate, o_custkey -- replace with the right columns representing date and id
FROM samples.tpch.orders -- replace with desired table
GROUP BY ALL
),
-- find the date of the first order for each customer
cohort AS (
SELECT o_custkey, MIN(o_orderdate) AS first_date
FROM history
GROUP BY 1
),
-- combine the customer activity table with the date of first activity, and choose a granularity (e.g. YEAR)
joined AS (
SELECT
DATE_TRUNC("YEAR", first_date) AS cohort,
CAST(DATE_DIFF(YEAR, cohort, o_orderdate) AS STRING) AS active,
o_custkey
FROM history LEFT JOIN cohort USING(o_custkey)
),
-- calculate the number of distinct customers by cohort and date active
grouped AS (
SELECT cohort, active, COUNT(DISTINCT o_custkey) AS customers
FROM joined
GROUP BY 1, 2
),
-- calculate the number of initial customers for each cohort
initial_customers AS (
SELECT cohort, customers AS t0_customers
FROM grouped
WHERE active = 0
)
-- calculate the retention by cohort and date active
SELECT
cohort AS Cohort,
active AS Active,
CASE WHEN active = 1 THEN CONCAT(active, " year")
ELSE CONCAT(active, " years") END AS `Active Period`,
customers AS Customers,
t0_customers AS `Initial Customers`,
TRY_DIVIDE(customers, t0_customers) AS Retention
FROM grouped LEFT JOIN initial_customers USING (cohort)
WHERE active > 0;
组合图
组合图结合折线图和条形图,以按比例呈现随时间的变化。
配置值:对于此组合图可视化效果,已设置以下值:
- 数据集:samples.tpch.partsupp
- 可视化效果:组合图
- X 轴:
ps_partkey- 缩放类型:
Continuous
- 缩放类型:
- Y 轴:
- 条形图:
ps_availqty - 聚合类型:
SUM - 折线图:
ps_supplycost - 聚合类型:
AVG
- 条形图:
- 按 Y 序列配色:
Sum of ps_availqtyAverage ps_supplycost
SQL 查询:对于此组合图可视化效果,使用以下 SQL 查询生成数据集。
SELECT * FROM samples.tpch.partsupp;
双轴组合图
可以使用组合图来显示两个不同的 y 轴。 选中组合图小组件后,单击 图表配置面板中 的 Y 轴 设置上的烤肉串菜单。 启用“启用双轴”选项。
配置值:对于此组合图,“启用双轴”选项处于打开状态。 其他配置如下所示:
- 数据集:samples.nyctaxi.trips
- 可视化效果:组合图
- X 轴:
tpep_pickup_datetime- 转换:
Weekly - 缩放类型:
Continuous
- 转换:
- Y 轴:
- 左 Y 轴(条形图):
trip_distance- 转换:
AVG
- 转换:
- 右 Y 轴(线):
fare_amount- 转换:
AVG
- 转换:
- 左 Y 轴(条形图):
按 Y 系列着色:
Average trip_distanceAverage fare_amount
SQL 查询:以下 SQL 查询用于生成数据集:
SELECT * FROM samples.nyctaxi.trips;
计数器可视化效果
计数器以突出方式显示单个值,并提供了一个选项,用于将它们与偏移值进行比较。 若要使用计数器,请指定要在“ 值 ”和 “比较 ”列的计数器可视化效果上显示的数据。 (可选)选择一个日期列和汇总以在图表中显示迷你趋势图。
可以在“值”配置详细信息中设置条件格式并自定义文本样式。
隐藏日期标签和火花线
默认情况下,计数器会在当前和比较值旁边显示日期标签,并配有背景火花线。 你可以独立隐藏每个元素。 这些控件只改变显示,因此现有仪表盘继续显示这两个元素。
- 要隐藏背景火花线,请在计数器编辑器的火花线部分关闭显示火花线开关。 隐藏火花线后,只会移除背景图表。 它不会改变计数器值、比较或底层查询。
- 要隐藏当前和比较值旁边显示的日期,请在日期字段设置弹出框中选择 “隐藏日期标签” 。 隐藏日期标签并不会移除日期字段,该字段仍保持活跃,用于排序和时间比较。
格式模板
若要在计数器值周围添加自定义前缀或后缀文本,请在值配置详细信息中启用格式模板。 使用 {{ }} 语法引用模板中的值:
-
{{ @ }}— 原始计数器值 -
{{ @formatted }}— 已设置格式的计数器值,应用了任意数字格式 -
{{ FieldName }}— 任何其他数据集字段,例如{{ Region }}或{{ SUM(Profit) }}
配置值:对于此计数器可视化效果示例,以下值已设置:
- 数据集:
samples.tpch.orders - 视觉对象:计数器
- 标题:
Orders: Total price by date (compared to the previous day) - 值:
- 日期:
DAILY(o_orderdate) - 值:
total price
- 日期:
- 比较:
- 字段:
o_orderdate - 几天前的偏移量:-1
- 字段:
SQL 查询:对于此计数器可视化效果,使用以下 SQL 查询生成数据集:
SELECT
SUM(o_totalprice) AS `total price`,
o_orderdate
FROM
samples.tpch.orders
GROUP BY o_orderdate
ORDER BY o_orderdate DESC;
漏斗图
漏斗图有助于分析不同阶段指标的变化。 若要使用漏斗图,请指定一个 step 列和一个 value 列。
例如,以下漏斗图显示了用户如何经历注册流的阶段。 每个阶段都表示过程中的一个步骤,其大小反映了达到该步骤的用户数。
配置值:对于此漏斗图,已设置以下值:
- 数据集:用户参与漏斗阶段
- 可视化效果:漏斗图
- X 轴:
stage - Y 轴:
count- 聚合类型:
SUM
- 聚合类型:
- 颜色列:
- 数据集列:
count
- 数据集列:
SQL 查询:以下 SQL 查询生成了此漏斗图可视化的数据集。
SELECT *
FROM VALUES
('Visited Website', 10000),
('Signed Up', 4000),
('Activated Account', 2500),
('Added First Item', 1500),
('Completed Purchase', 800)
AS funnel(stage, count);
甘特图

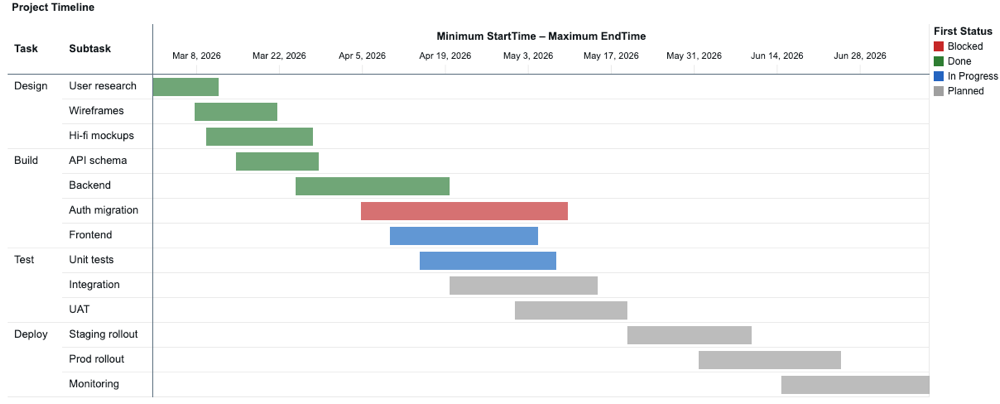

甘特图将数据显示为连续轴上的水平条,一目了然地对每个项目的开始、结束和持续时间进行编码。 使用它们可视化跨越一系列时间的项目计划、制造工作流和其他事件。
每个条形图跨度从起始值到 x 轴上的结束值。 开始和结束字段的类型必须相同:date、datetime 或 numeric。
配置值:以下甘特图示例使用以下值:
- 数据集:Project任务
- 可视化效果:甘特图
- 行:
TaskSubtask
- 范围:
- 开始:
MIN(StartTime) - 结束:
MAX(EndTime)
- 开始:
- 颜色:
- 字段:
FIRST(Status)
- 字段:
SQL 查询:以下 SQL 查询生成为此甘特图可视化效果命名 Project Tasks 的数据集。
SELECT * FROM VALUES
('Build', 'API schema', DATE'2026-03-15', DATE'2026-03-29', 'Done'),
('Build', 'Auth migration', DATE'2026-04-05', DATE'2026-05-10', 'Blocked'),
('Build', 'Backend', DATE'2026-03-25', DATE'2026-04-20', 'Done'),
('Build', 'Frontend', DATE'2026-04-10', DATE'2026-05-05', 'In Progress'),
('Deploy', 'Monitoring', DATE'2026-06-15', DATE'2026-07-10', 'Planned'),
('Deploy', 'Prod rollout', DATE'2026-06-01', DATE'2026-06-25', 'Planned'),
('Deploy', 'Staging rollout', DATE'2026-05-20', DATE'2026-06-10', 'Planned'),
('Design', 'Hi-fi mockups', DATE'2026-03-10', DATE'2026-03-28', 'Done'),
('Design', 'User research', DATE'2026-03-01', DATE'2026-03-12', 'Done'),
('Design', 'Wireframes', DATE'2026-03-08', DATE'2026-03-22', 'Done'),
('Test', 'Integration', DATE'2026-04-20', DATE'2026-05-15', 'Planned'),
('Test', 'UAT', DATE'2026-05-01', DATE'2026-05-20', 'Planned'),
('Test', 'Unit tests', DATE'2026-04-15', DATE'2026-05-08', 'In Progress')
AS tasks(Task, Subtask, StartTime, EndTime, Status);
热力图
热度地图图表混合条形图、堆积图表和气泡图的功能,使你能够使用颜色可视化数值数据。
例如,以下热度地图根据订单优先级和发货方法直观显示订单计数。 x 轴表示不同的顺序优先级,而 y 轴表示各种发货方法。 颜色强度表示订单计数的总和,图例显示订单计数刻度。
注释
热度地图最多可以显示 64K 行或 10MB。
配置值:对于此热度地图可视化效果,已设置以下值:
- 数据集:samples.tpch.orders
- 可视化效果:热度地图
- X 轴:
priority - Y 轴:
ship_mode - 颜色列:
- 数据集列:
order_count - 聚合类型:
SUM
- 数据集列:
- X 轴名称(替代默认值):
Order Priority - Y 轴名称(替代默认值):
Shipping method - 颜色渐变:
Green Blue
SQL 查询:对于此热度地图图表可视化效果,使用以下 SQL 查询生成数据集。
SELECT
o.o_orderpriority AS priority,
l.l_shipmode AS ship_mode,
COUNT(*) AS order_count,
o.o_orderdate
FROM
samples.tpch.orders AS o
JOIN
samples.tpch.lineitem AS l
ON
o.o_orderkey = l.l_orderkey
GROUP BY
o.o_orderpriority,
l.l_shipmode,
o.o_orderdate
ORDER BY
priority,
ship_mode;
直方图
直方图绘制给定值在数据集中出现的频率。 直方图可帮助你了解数据集的值是聚集在少数范围内还是分布范围更广。直方图显示为条形图,你可以在其中控制不同条形(也称为“箱”)的数量。
配置值:对于此直方图可视化效果,已设置以下值:
- 数据集:samples.tpch.orders
- 可视化:直方图
- X 列(数据集列):
o_totalprice - 箱数:20
- X 轴名称(替代默认值):
Total price
配置选项:有关直方图配置选项,请参阅直方图配置选项。
SQL 查询:对于此直方图可视化效果,以下 SQL 查询用于生成数据集。
SELECT * FROM samples.tpch.orders;
折线图可视化效果
折线图可视化效果表示一个或多个指标随时间的变化。
配置值:对于此折线图可视化效果示例,以下值已设置:
- 数据集:samples.tpch.orders
- 可视化效果:折线图
- 标题:
Average price and order year by order priority and clerk - X 轴:
- 字段:
o_orderdate - 缩放类型:
Continuous - 转换:
Yearly - 显示名称:
Order year
- 字段:
- Y 轴:
- 字段:
o_totalprice - 缩放类型:
Continuous - 转换:
Average - 显示名称:
Average price
- 字段:
- 颜色:
- 字段:
o_orderpriority - 图例标题:
Order priority
- 字段:
SQL 查询:对于此折线图可视化效果,以下 SQL 查询用于生成名为 Orders data的数据集。
SELECT * FROM samples.tpch.orders;
线形
对于线和面积可视化,线 形 控件设置图表如何连接数据点:
- 线性:用直线段连接点。 这是默认值。
- 光滑:用曲线连接点。
- 阶梯:用水平和垂直线段连接点,形成阶梯线。
线 形 控制不适用于使用 Size 编码的线路。
路径图
路径图在地图上显示线条。 每条线可从结果集中的几何列绘制,或通过按顺序连接一列点。 利用它们来可视化路线、交通线路、河流或逐点轨迹,如GPS轨迹。

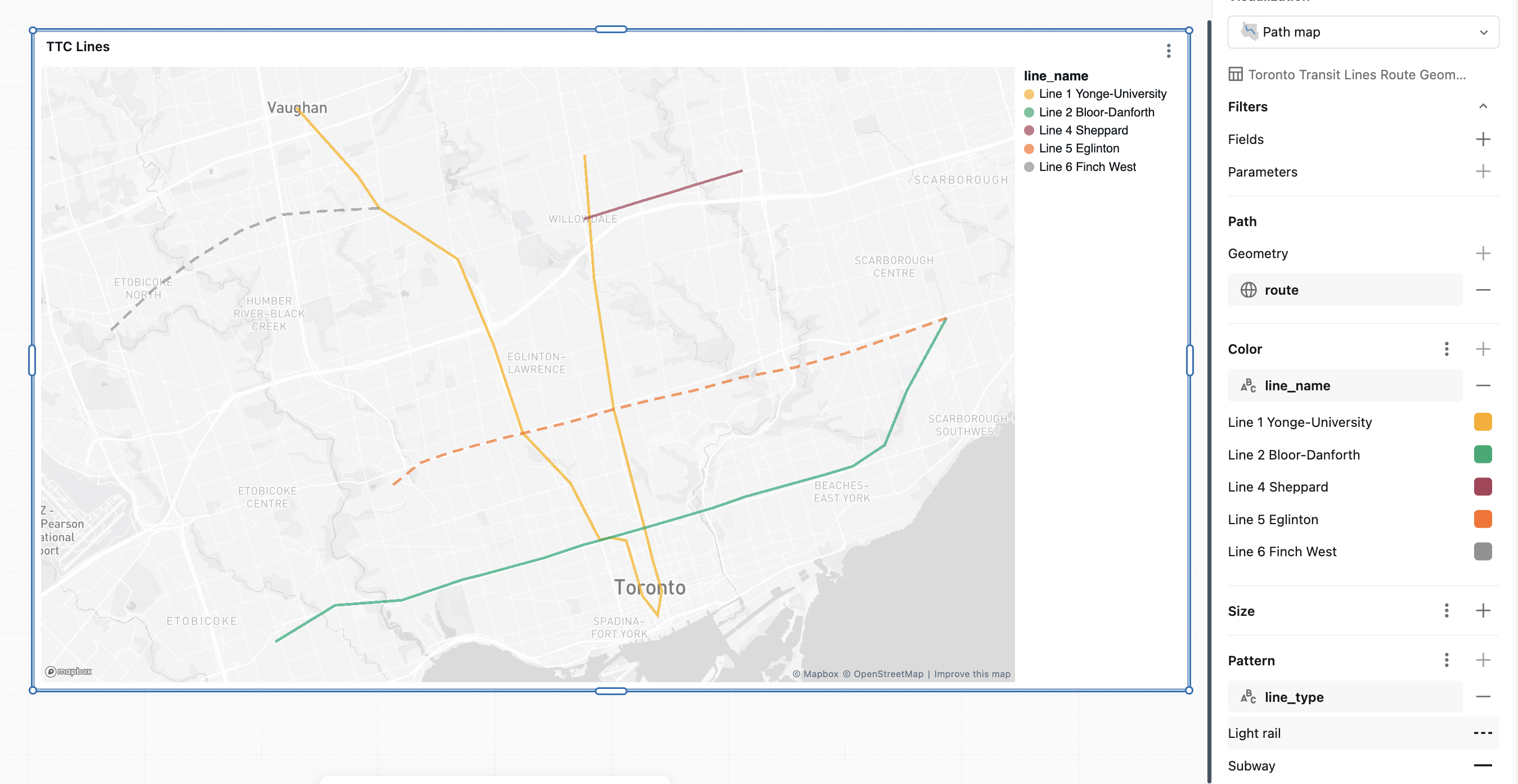

有关配置示例和路径图选项,请参见 路径图选项。
饼图可视化效果
饼图可视化效果显示指标之间的比例。 它们不是用来传输时序数据的。
配置值:对于此饼图可视化效果示例,以下值已设置:
- 数据集:samples.tpch.orders
- 可视化效果:饼图可视化效果
- 标题:
Total price by order priority and clerk - 角度:
- 字段:
o_totalprice - 转换:
Sum - 显示名称:
Total price
- 字段:
- 颜色:
- 字段:
o_orderpriority - 图例标题:
Order priority
- 字段:
- 筛选
- 字段:
TPCH orders.o_clerk
- 字段:
SQL 查询:对于此饼图可视化效果,以下 SQL 查询用于生成名为 TPCH orders 的数据集。
SELECT * FROM samples.tpch.orders;
透视表可视化效果
数据透视图可视化效果会将查询结果中的记录聚合到表格显示画面中。 它类似于 SQL 中的 PIVOT 或 GROUP BY 语句。 使用拖放字段来配置数据透视图可视化效果。
有关数据透视表配置选项的详细信息,包括粘滞标头、条件格式和添加链接,请参阅 数据透视表配置。
配置值:对于此透视可视化示例,设置了以下值:
- 数据集:samples.tpch.lineitem
- 可视化效果:数据透视图
- 标题:
Line item quantity by return flag and ship mode by supplier - 行:
- 字段:
l_returnflag - 显示总计:已选中
- 字段:
- 列:
- 字段:
l_shipmode - 显示总计:已选中
- 字段:
- 值
- 字段:
l_quantity - 转换:求和
- 字段:
SQL 查询:对于此透视可视化效果,使用以下 SQL 查询生成名为 TPCH lineitem的数据集。
SELECT * FROM samples.tpch.lineitem;
点图
点图将定量数据显示为放置在特定地图位置的符号。 标记使用纬度和经度坐标进行定位,这些坐标必须被包含为此图表类型的结果集的一部分。

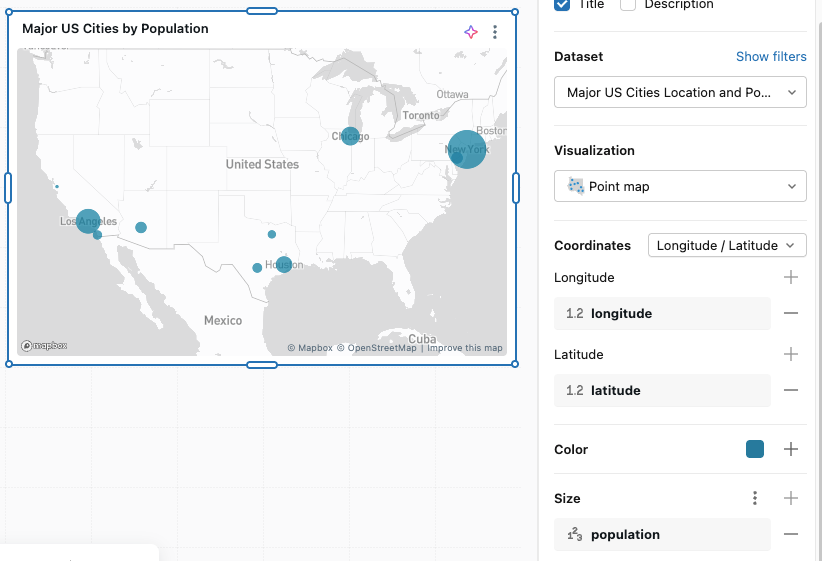

有关配置示例和点映射选项,请参阅 点映射选项。
Sankey 关系图
桑基图可视化地显示了一组值到另一组值的流动。
配置值:对于此 sankey 关系图,已设置以下值:
- 数据集:samples.nyctaxi.trips
- 可视化效果:Sankey
- 阶段
stage1stage2stage3
- 值
- SUM(值)
SQL 查询:对于此 Sankey 可视化效果,以下 SQL 查询用于生成数据集。
SELECT
CASE
WHEN pickup_zip BETWEEN 10000 AND 10299 THEN 'Manhattan'
WHEN pickup_zip BETWEEN 11200 AND 11299 THEN 'Brooklyn'
WHEN pickup_zip BETWEEN 11300 AND 11499 THEN 'Queens'
ELSE 'Other'
END AS stage1,
CASE
WHEN dropoff_zip BETWEEN 10000 AND 10299 THEN 'Manhattan'
WHEN dropoff_zip BETWEEN 11200 AND 11299 THEN 'Brooklyn'
WHEN dropoff_zip BETWEEN 11300 AND 11499 THEN 'Queens'
ELSE 'Other'
END AS stage2,
CASE
WHEN fare_amount < 8 THEN 'Low'
WHEN fare_amount <= 15 THEN 'Medium'
ELSE 'High'
END AS stage3,
SUM(fare_amount) AS value
FROM samples.nyctaxi.trips
GROUP BY 1, 2, 3
ORDER BY value DESC
LIMIT 50;
散点图可视化效果
散点可视化效果通常用于显示两个数值变量之间的关系。 可以使用颜色对第三个维度进行编码,以显示数值变量在各组中的差异。
配置值:对于此散点图可视化效果示例,以下值已设置:
- 数据集:samples.tpch.lineitem
- 可视化效果:散点图
- 标题:
Total price and quantity by ship mode and supplier - X 轴:
- 字段:
l_quantity - 显示名称:
Quantity - 缩放类型:
Continuous - 转换:
None
- 字段:
- Y 轴:
- 字段:
l_extendedprice - 缩放类型:
Continuous - 转换:
None - 显示名称:
Price
- 字段:
- 颜色:
- 字段:
l_shipmode - 图例标题:
Ship mode
- 字段:
- 筛选
- 字段:
TPCH lineitem.l_supplierkey
- 字段:
SQL 查询:对于此散点可视化效果,以下 SQL 查询用于生成名为 TPCH lineitem的数据集。
SELECT * FROM samples.tpch.lineitem
表格可视化
表可视化效果显示标准表中的数据,但允许手动对数据重新排序、隐藏和设置格式。
注释
表最多可以显示 64K 行或 10MB。
配置值:对于此表格可视化效果示例,以下值已设置:
- 数据集:samples.tpch.lineitem
- 可视化效果:表
- 标题:
Line item summary by supplier - 列:
- 显示行号:已启用
- 字段:
l_orderkey - 字段:
l_extendedprice- 格式:自定义
- 类型:
$(货币)
- 字段:
l_discount- 格式:自定义
- 类型:
%(百分比)
- 字段:
l_tax- 格式:自定义
- 类型:
%(百分比)
- 字段:
l_shipdate - 字段:
l_shipmode
- 筛选
- 字段:
TPCH lineitem.l_supplierkey
- 字段:
配置选项:有关表可视化配置选项,请参阅 表和数据透视表可视化效果。
SQL 查询:对于此表可视化效果,以下 SQL 查询用于生成名为 TPCH lineitem的数据集。
SELECT * FROM samples.tpch.lineitem
瀑布图
瀑布图显示顺序正值和负值的累积效果,显示初始值如何受到一系列中间正值和负值的影响。 它们通常用于可视化财务数据,如利润和亏损陈述,或显示不同因素对总变化的影响。
配置值:对于此瀑布图示例,已设置以下值:
- 数据集:由查询生成
- 可视化效果:瀑布图
- X 轴:每月(date_col)
- Y 轴:SUM(金额)
SQL 查询:对于此表可视化效果,以下 SQL 查询用于生成数据集。
with base as (
SELECT
*
FROM
VALUES
(2535, '2025-01-01'),
(-853, '2025-02-01'),
(3229, '2025-03-01'),
(1820, '2025-04-01'),
(3195, '2025-05-01'),
(-1800, '2025-06-01'),
(-562, '2025-07-01'),
(-332, '2025-08-01'),
(1750, '2025-09-01'),
(-330, '2025-10-01'),
(3300, '2025-11-01'),
(4400, '2025-12-01') AS t (amount, date_str)
)
SELECT
amount,
cast(date_str as date) as date_col
from
base
